无机纤维喷涂施工步骤
无机纤维喷涂(如岩棉、玻璃棉、矿棉等)是一种高效的保温、吸声、防火施工工艺,适用于建筑墙体、顶棚、管道等部位。以下是详细的施工步骤:
一、施工前准备
1. 基层处理
清理基层:清除墙面、顶棚等基层的灰尘、油污、松散物,确保无空鼓、开裂。
防锈处理:金属基层需打磨除锈并涂刷防锈漆。
界面处理:混凝土或砖墙基层若吸水性强,需涂刷界面剂增强粘结力。
检查含水率:基层含水率≤10%(潮湿环境需做防潮处理)。
2. 材料与设备准备
材料检查:确保无机纤维棉符合设计要求(密度、防火等级、环保性)。
胶粘剂配制:按厂家要求调配专用粘结剂(部分产品为干法喷涂,无需胶粘剂)。
设备调试:检查喷涂机、空压机、喷枪是否正常,调整压力(通常0.3~0.6MPa)。
3. 环境要求
温度:5℃~35℃(冬季需采取保温措施)。
湿度:相对湿度≤80%,避免雨天施工。
通风:作业区需保持良好通风,减少粉尘堆积。
二、喷涂施工流程
1. 试喷调整
在废板或隐蔽区域试喷,调整喷枪:
距离:30~50cm(视喷枪型号调整)。
角度:保持喷枪与基层垂直(90°)。
气压:确保纤维均匀分散,无结块或飞散。
2. 分层喷涂
第一层(打底层): 薄喷(5~10mm),增强纤维与基层的粘结力。喷枪移动速度均匀,避免局部堆积。
后续分层喷涂: 每层厚度≤20mm,待前一层表干(约30~60分钟)后再喷下一层。总厚度按设计要求(通常20~100mm)。
3. 修整与压实
表面找平:喷涂完成后,用专用刮板或压辊修整,确保厚度一致。
细节处理:对边缘、孔洞、接缝处手工补喷,避免漏喷。
4. 固化养护
自然固化:静置24~48小时,避免触碰或振动。
养护措施:高温环境下可喷水雾养护,防止开裂。
三、饰面处理(可选)
增强层:如需更高强度,可覆盖玻纤网格布并涂抹聚合物砂浆。
饰面层:喷涂表面干燥后,可涂刷涂料、贴壁纸或安装装饰板。
四、验收标准
1. 厚度检测:采用探针或测厚仪,偏差≤±5%。
2. 粘结强度:拉拔试验≥0.1MPa(按GB 50411标准)。
3. 外观检查:表面平整、无空鼓、无脱落、无纤维飞散。
4. 防火性能:提供材料防火检测报告(A级不燃)。
五、注意事项
1.安全防护:
施工人员必须佩戴防尘口罩(N95)、护目镜、手套、防护服。
作业区禁止明火,配备灭火器材。
2.施工质量控制:
避免喷涂过厚导致下垂,或过薄影响保温效果。
每层喷涂间隔时间需控制,防止分层脱落。
3.环境管理:
冬季施工需添加防冻剂,或采取加热措施(如暖棚)。
喷涂后及时清理设备,防止胶粘剂固化堵塞喷枪。

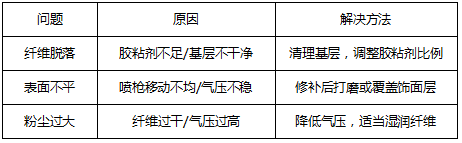

六、常见问题及解决
总结
无机纤维喷涂施工需严格遵循分层喷涂、均匀覆盖的原则,确保粘结牢固、厚度达标。施工后需养护并做好饰面处理,以提升耐久性和美观性。以上解答仅供参考,如需进一步了解,可联系我司专业施工团队。
